发表人: 齐**   提问时间:2023-09-06
 标题:静海万达御府世家北苑延期交房 极大烂尾风险 没资金建设
内容:

静海区万达御府世家北苑房屋买卖合同交房日期2023年8月30号交付,口头延期到2023年12月30号交付 ,已经接到延期通知,又一次更改延期交付时间,更改延期到2024年12月30号, 目前建设阶段 施工人员极少,没有资金建设,楼盘的房源已经售出80%以上,售出房源的资金去向不明,导致楼盘现在没有资金建设。存在极大的烂尾风险。希望政府有关部门出面处理一下问题。

附件:

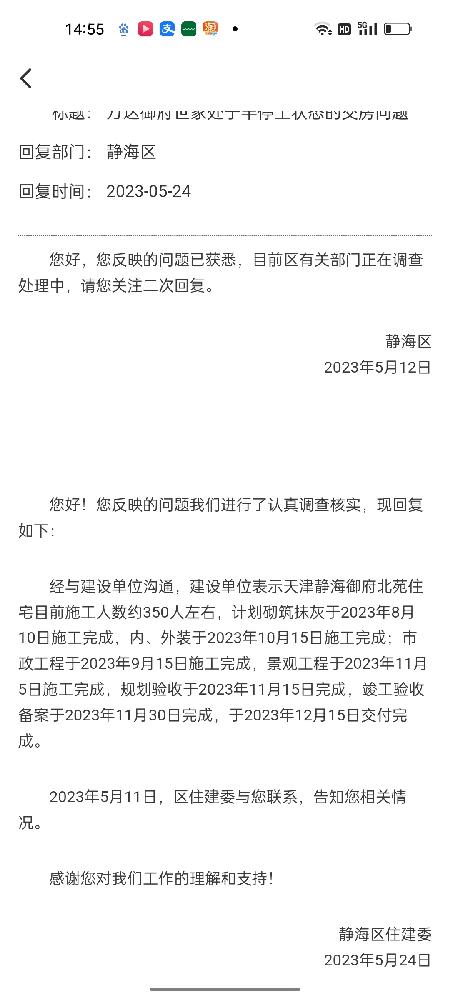

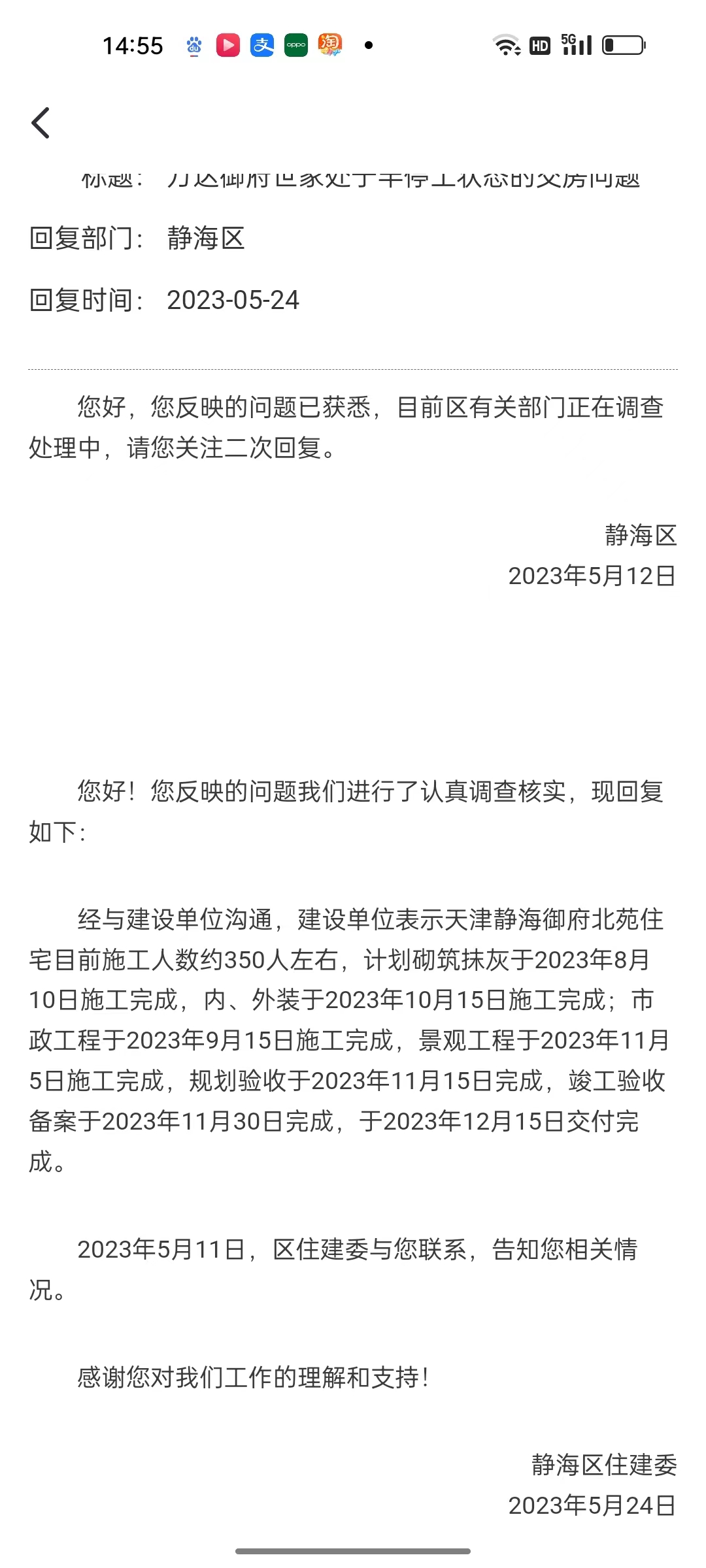

回复部门: 静海区   回复时间:2023-09-26   是否超时:

您好,您反映的问题已获悉,目前区有关部门正在调查处理中,请您关注二次回复。



静海区

2023年9月13日



您好!您反映的问题我们进行了认真调查核实,现回复如下:

区住建委近期多次约谈开发商及施工单位人员,要求其在资金监管事务顺利下放的基础上继续拨款扩大复工。11号楼之后的楼栋目前仍在加紧施工屋面、砌筑部分,预计本月完成,之前的部分楼栋已开始外墙部分施工,水电穿线劳务队也已进场。9月初区住建委现场接待业主时已要求开发商重排施工计划书,确保北苑整体完工交付。区住建委将持续线下对接业主,告知业主当前工程进展。

感谢您对我们工作的理解和支持!



静海区住建委

2023年9月26日
