发表人: 刘**   提问时间:2023-06-12
 标题:团泊西盛湖路什么时候进场施工?
内容:

您好,

上次回复盛湖路预计10月31日之前完工。如图所示。

现在已经6月中旬却还未见进场动工。

10月底能否如期交付?老百姓甚是焦虑。

此路已经搁置三四年,实在担心是否会再次搁置。

请问盛湖路修路进程已经到哪个阶段了?具体进场施工时间是?

谢谢

附件:
回复部门: 静海区   回复时间:2023-07-03   是否超时:

您好,您反映的问题已获悉,目前区有关部门正在调查处理中,请您关注二次回复。



静海区

2023年6月20日

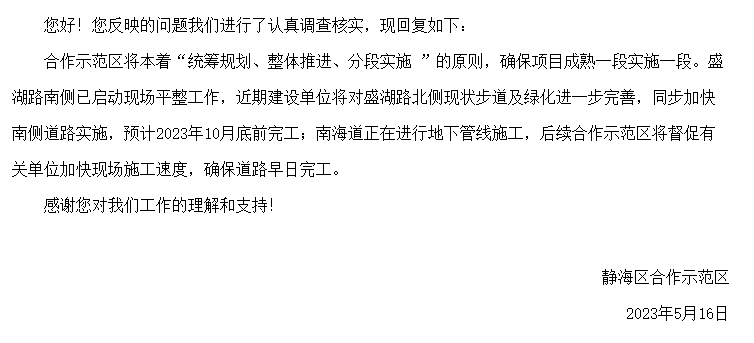

您好!您反映的问题我们进行了认真调查核实,现回复如下:

衷心感谢您对团泊新城西区发展的关心和支持,为完善荣锦园小区周边基础设施配套工程,合作示范区始终本着“统筹规划、整体推进、分段实施”的原则,加快推进配套项目建设。前期,盛湖路北侧道路已完成建设。南侧因相关手续问题,暂未进场施工。目前,盛湖路南侧相关手续已上报市有关部门审批,待批复后将立即启动项目建设。后续合作示范区将督促施工单位做好全面进场施工准备,严格控制工期,确保10月底前道路完工。

感谢您对我们工作的理解和支持!



静海区合作示范区

2023年7月3日
