发表人: 李*   提问时间:2022-06-27
 标题:大邱庄宝能延迟交房问题
内容:

本人于6月20日咨询的问题,无任何人与本人联系。就显示已做答,我想问下6月24日宝能约见部分业主?部分业主就代表全部了?回答后续已督促宝能相关负责人给告知情况,本人至今未收到任何人向我告知情况,请领导知晓此事

附件:
回复部门: 静海区   回复时间:2022-07-01   是否超时:

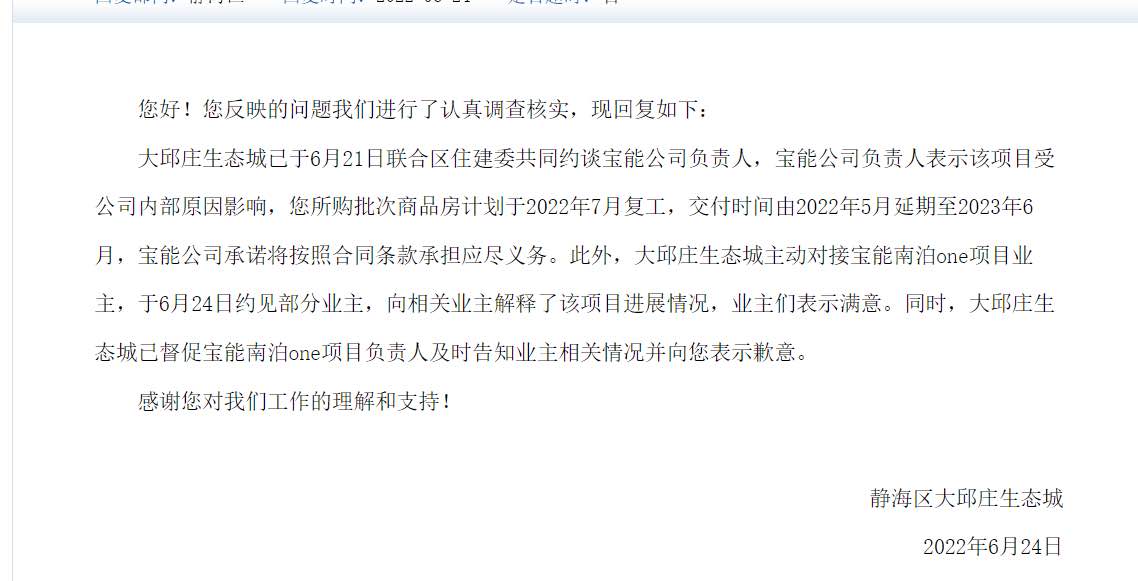

您好!您反映的问题我们进行了认真调查核实,现回复如下:

大邱庄生态城已于2022年7月1日通过电话与您联系,经核实,宝能南泊one项目您所购批次住宅合同约定交付时间为2022年5月。大邱庄生态城已于6月21日联合区住建委共同约谈宝能公司负责人,宝能公司负责人表示该项目因该公司内部原因影响,您所购批次商品房计划于2022年7月复工,交付时间由2022年5月计划延期至2023年6月,宝能公司承诺将按照合同条款承担应尽义务。大邱庄生态城也将继续督促宝能公司尽快复工。同时大邱庄生态城已督促宝能南泊one项目负责人及时告知业主相关情况并向您表示歉意。

感谢您对我们工作的理解和支持!



静海区大邱庄生态城

2022年7月1日
