标题:国家会展中心周边配套工程项目

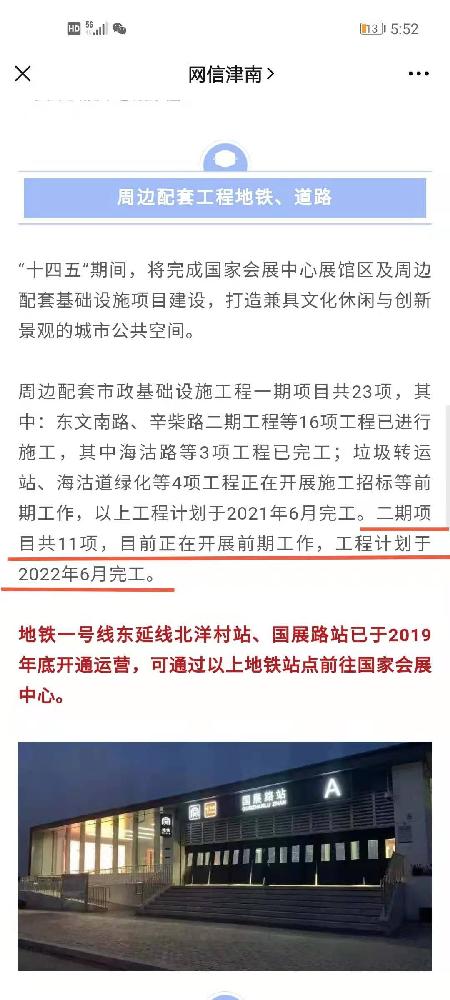

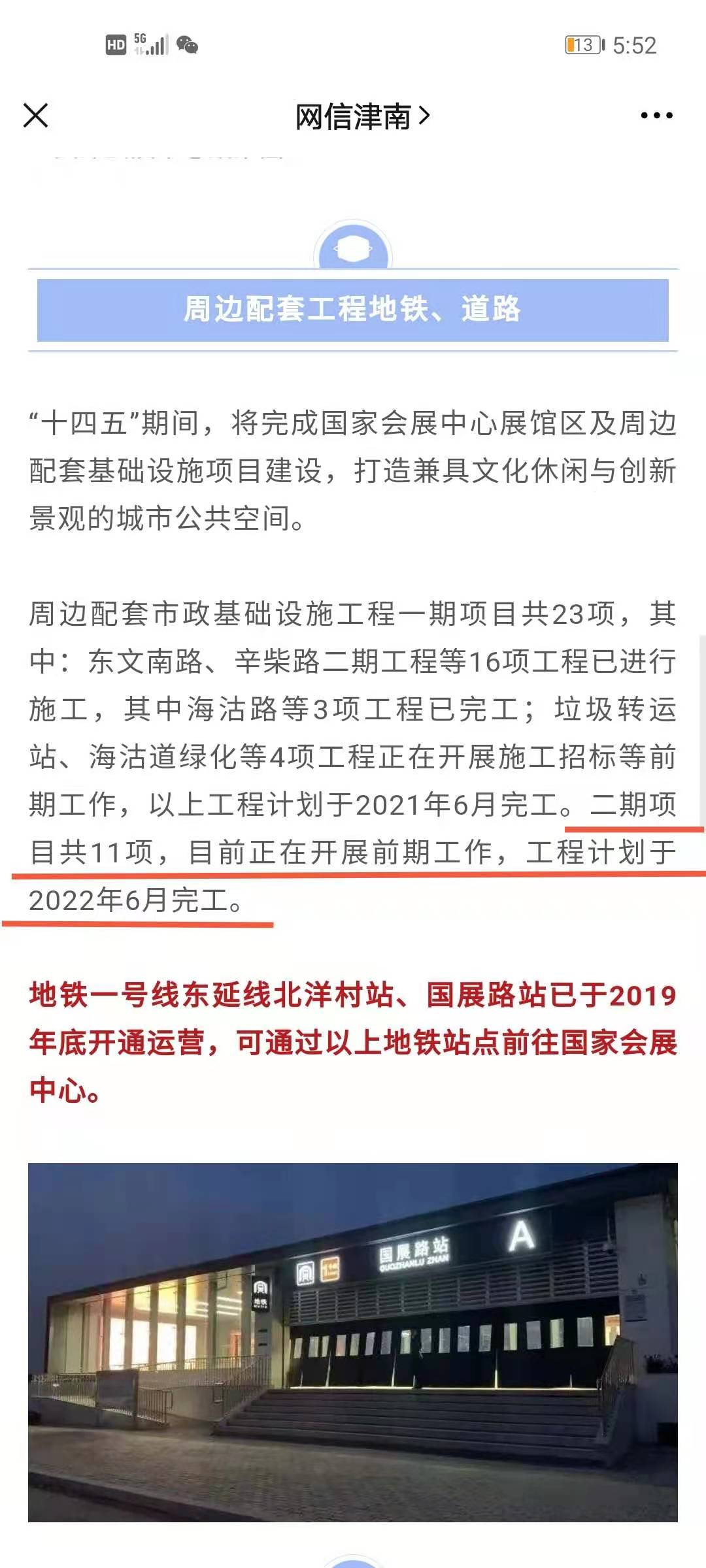

12月14日,住建委蔡云鹏主任在2020委办局长年终访谈时透露。国展二期周边配套市政基础设施工程项目共11项,目前正在开展前期工作,工程计划于2022年6月完工。特想咨询一下,11项工程项目都是那些配套项目。
崔**: 您咨询国展二期周边配套市政基础设施工程项目问题收悉。我委高度重视,经核实,经市政府常务会议确定国家会展中心周边配套基础设施二期项目共11项,分别为:海河南道西延、海河南道东延、东文南路北延、盛展道(含跨天津大道桥)、鑫怡路(含跨天津大道桥)、国顺路与天津大道立交、白万路(含立交)、国展路绿化、辛柴路污水泵站、辛柴路雨水泵站、会展110KV变电站(二期扩容),项目由津南区负责组织建设,建设主体为城投集团和津南区城投组建的金岸公司。 希望您一如既往的关心和支持我们的工作,顺祝身体健康,生活愉快。 天津市住房和城乡建设委员会 2021年1月4日
