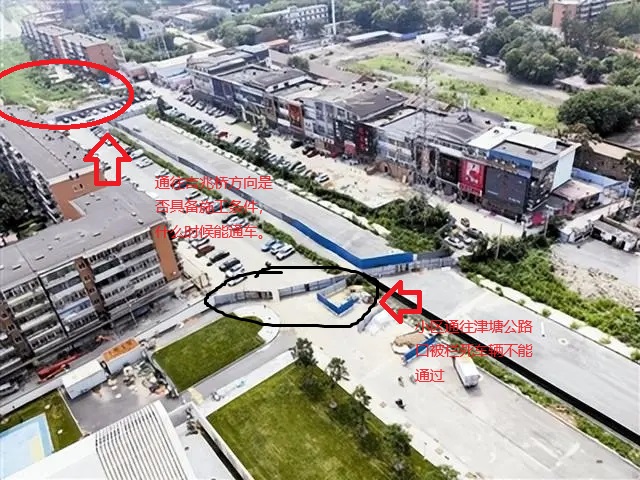

雪莲南路一直处于施工状态,时至今日已有十多年工期,请问阻碍雪莲南路施工的原因是什么?如何应对解决?雪莲南路到底何时才能全线贯通?能否部分贯通?黄岩里小区出口至津塘公路段需经过格调榴园部分,现在被格调榴园围栏拦死车辆只能绕行詹庄子路。通往吉兆桥方向是否具备施工条件?何时能够施工?
安**同志: 您好,留言收悉,就您咨询的东丽区河东区雪莲南路施工有关问题的问题,建设单位为海河公司,受福如里小区拆迁点位及周边居民阻工因素制约,雪莲南路(津塘路-先锋路)道路工程暂未能实现规划建设。 近期,海河公司正组织实施雪莲南路与津塘路交口切改收尾工程,预计今年三季度内实现栖霞道至津塘路段先行开通,最大程度满足周边百姓通行需求。待剩余路段具备实施条件后,将组织建设单位尽快实施剩余道路施工,力争尽快实现道路整体贯通。 上述情况我委工作人员已与您进行沟通。 此复
安**同志:
您好,留言收悉,就您咨询的东丽区河东区雪莲南路施工有关问题的问题,建设单位为海河公司,受福如里小区拆迁点位及周边居民阻工因素制约,雪莲南路(津塘路-先锋路)道路工程暂未能实现规划建设。
近期,海河公司正组织实施雪莲南路与津塘路交口切改收尾工程,预计今年三季度内实现栖霞道至津塘路段先行开通,最大程度满足周边百姓通行需求。待剩余路段具备实施条件后,将组织建设单位尽快实施剩余道路施工,力争尽快实现道路整体贯通。
上述情况我委工作人员已与您进行沟通。
此复
市住房城乡建设委
2024年5月9日
