问 题

发表人:李** 提问时间:2023-12-13

标题:关于武清区融创大河宸院(鸿雅花园)施工及交付问题

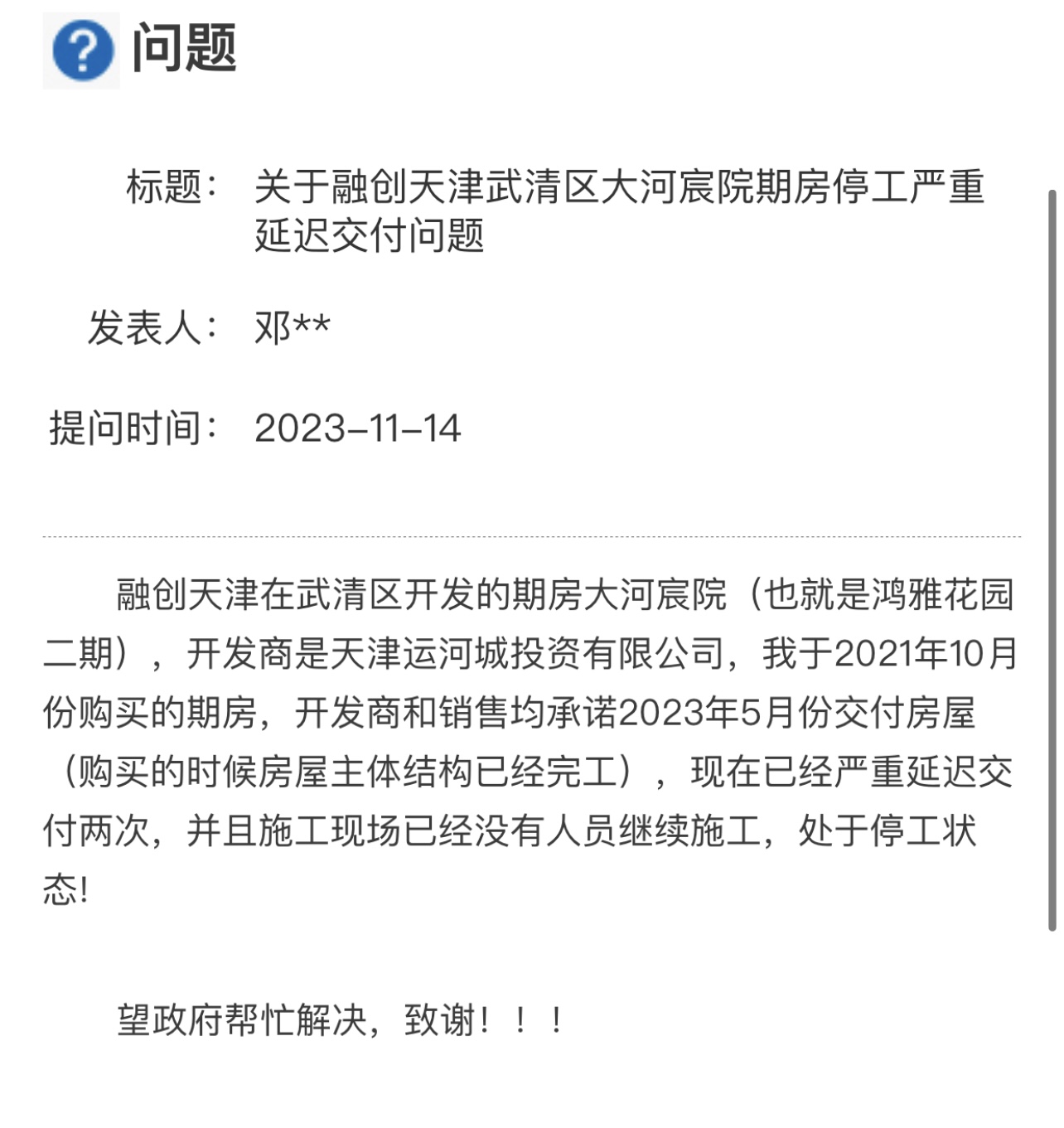

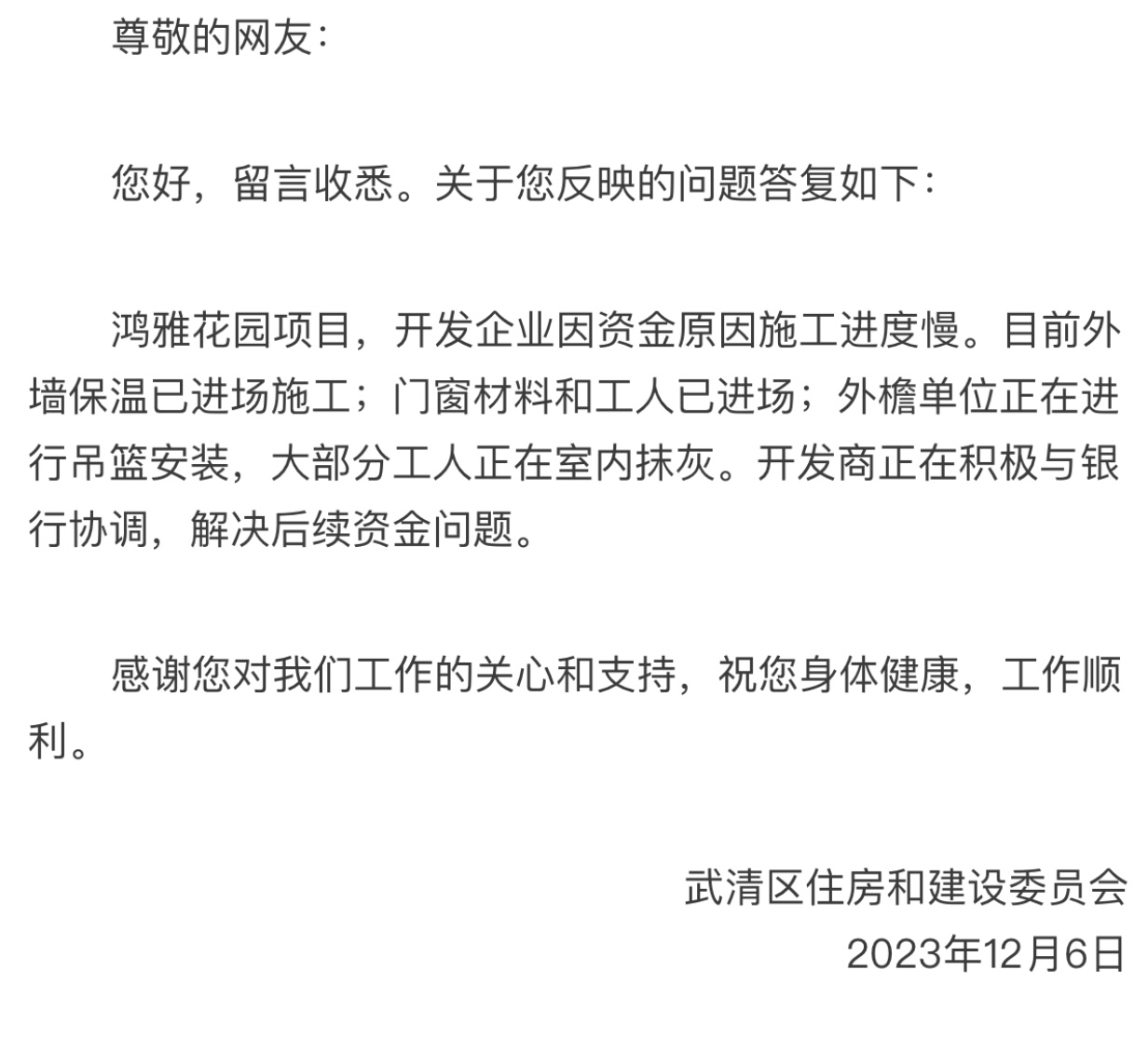

领导您好,关于武清融创大河宸院(鸿雅花园)原定于2023年5月31日交房,截至2023年12月13日已经二次违约,两次延期交房,且近一年施工项目整体非常缓慢,基本处于停滞状态,大部分时间施工现场无人员施工,小部分时间也仅有5~10人进行施工作业,按照如此进展交房无期,重要的是近期施工工地已无任何施工人员进行作业,售楼处大门紧锁、无员工办公、售楼处外杂草丛生无人打理,今日通过短视频软件刷到多位业主们发视频求助如何解决,引起较大热度,其他群众在政民互动内2023年11月14日的提问中也表明施工现场没有人员进行施工作业,住建委于2023年12月6日回复是有大部分工人进行室内抹灰,请问能否确定真实性,以及如何解决后续资金问题及目前进展

附件:

反 馈

回复部门:武清区 回复时间:2023-12-21 是否超时:

尊敬的网友:

您好,留言收悉。关于您反映的问题答复如下:

经查,您反映的问题情况基本属实。针对大河宸院延期交房问题,武清区政府、徐官屯街道办事处及政府相关部门多次与开发商(融创)、金融机构(银行)协调,积极推动解决后续施工所需资金问题,目前正在化解中,请您耐心等待。感谢您对我们工作的关心和支持,祝您身体健康,工作顺利。

武清区徐官屯街道办事处

2023年12月21日

尊敬的网友:

您好,留言收悉。关于您反映的问题答复如下:

针对您反映的问题,经住建委调查核实,鸿雅花园项目,1、开发企业因资金原因施工进度慢。 2、由于无冬施计划所以总包已停工。开发商正在积极与银行协调,解决后续资金问题。近日区领导多次组织徐官屯街道、融创华北总部、廊坊银行(天津分行)、区金融局、区国资委、区司法局、区规资局、区住建委、雍鑫集团等单位研究解决融创项目保交付融资办法,推动尽快施工。

感谢您对我们工作的关心和支持,祝您身体健康,工作顺利。

武清区住房和建设委员会

2023年12月21日

安装津云客户端在线留言

我有问题

问题处理情况查询

请输入查询码:
忘记查询码?
请输入验证码:
看不清?
查询结果后请及时进行满意度评价

各政府部门网民留言办理情况

  • 回复率
  • 满意度

各区政府网民留言办理情况

  • 回复率
  • 满意度
关于北方网 | 广告服务 | 诚聘英才 | 联系我们 | 网站律师 | 设为首页 | 关于小狼 | 违法和不良信息举报电话:022-23602087 | 举报邮箱:jubao@staff.enorth.cn | 举报平台

Copyright (C) 2000-2022 Enorth.com.cn, Tianjin ENORTH NETNEWS Co.,LTD.All rights reserved
本网站由天津北方网版权所有
