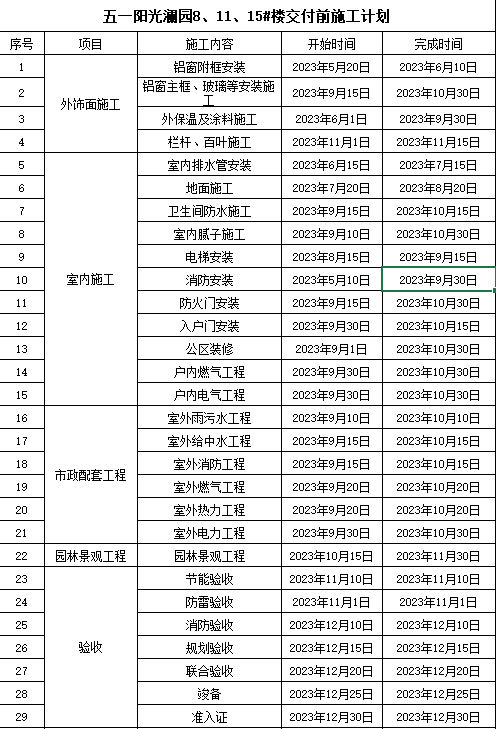

一、当前项目施工进展
1、总包单位:9、10号楼内剩余栏杆、百叶、纱窗、雨棚、信报箱、标识标牌等已完成订货,栏杆百叶现场复尺已完成,总包单位反馈6月10日前安装完成。
2、黑号站:土建已施工完成,电力验收完毕并移交,供电局正进行黑号站设备采购;黑号站墙面吸音板安装完成60%,防火门单位加工排产,预计7-10天。
3、消防单位: 9、10号楼交付区域地埋管线已完成。8、11、15号楼消防立管施工完成50%;
4、雨污水单位:9、10号楼交付区域雨污水已完成;
5、三网及有线电视:楼内线路敷设及点位安装,室内穿线已完成,智能化正在订货中;
6、燃气单位:管道防腐防锈处理及管道安装,室外架空管道安装已全部安装完成,燃气已现场踏勘完成,热力施工完成开始施工;燃气表计划于交付前一周安装完成,防止丢失。
7、园林景观单位:9、10号楼北侧围墙及东侧围墙涂料腻子施工完成,东侧岗亭砼结构施工完成,造型钢结构施工完成70%。9号楼南侧场地平整,围墙栏杆安装完成。
8、给中水单位:9、10号楼交付区域内管道铺设已完成,管井砌筑已完成;部分表位需要调整,目前正在整改中;
9、热力单位: 热力管道已施工完成。
10、电力单位:电力内线地埋管道井砼浇筑完成,管井内安装施工中。
11、临时给中水泵房、临时消防泵房:施工单位进场放线,准备开挖基础。
12、精装单位:10号楼公区顶棚涂料施工。
