问 题

发表人:张** 提问时间:2022-11-24

标题:武清经纬二期23栋延期交房

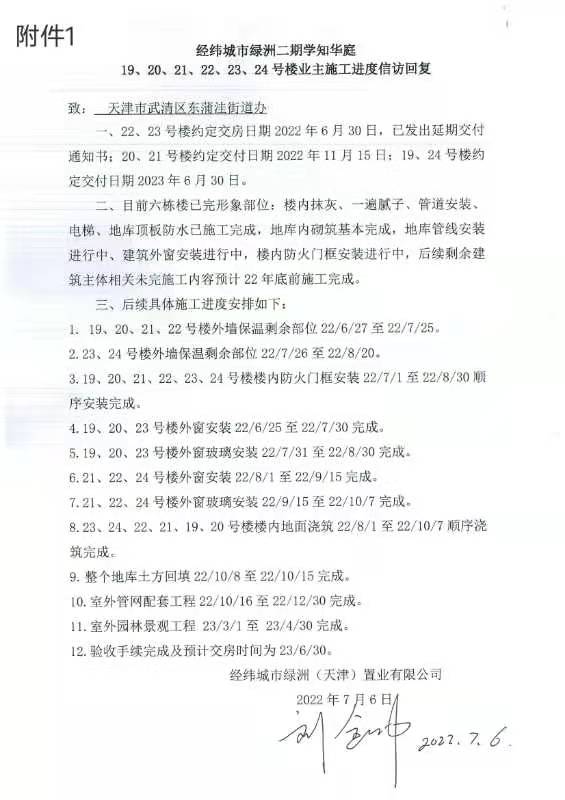

经纬二期23栋楼,交房日期2022年6月30日,未按时交房,延期函未交代交房日期,天天表演式施工,工地工人寥寥无几,前期承诺的延期计划,均为按时完成,现在基本处于停工状态

附件:

反 馈

回复部门:武清区 回复时间:2022-12-05 是否超时:否

尊敬的网友:

您好,留言收悉。关于您反映的问题答复如下:

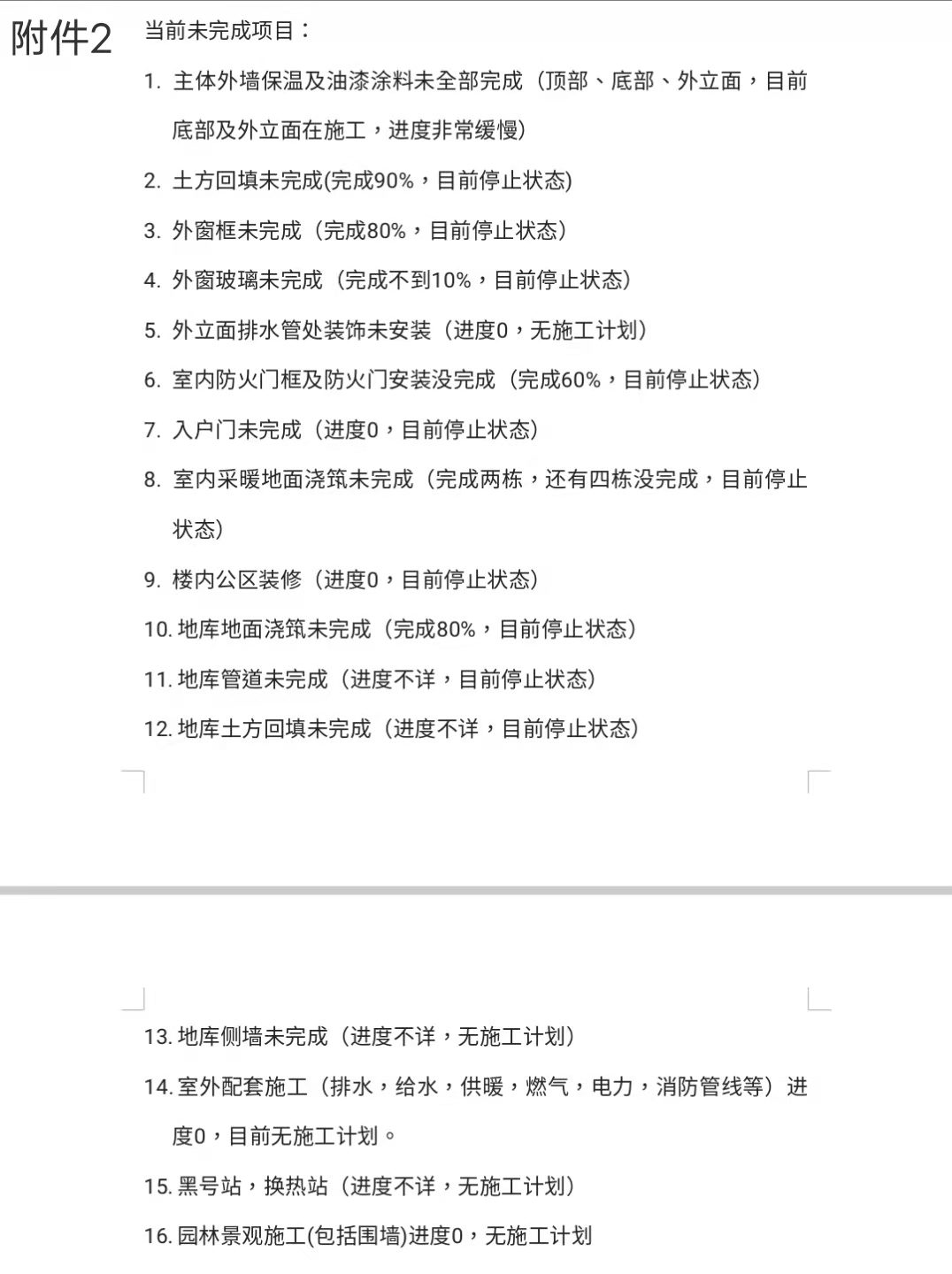

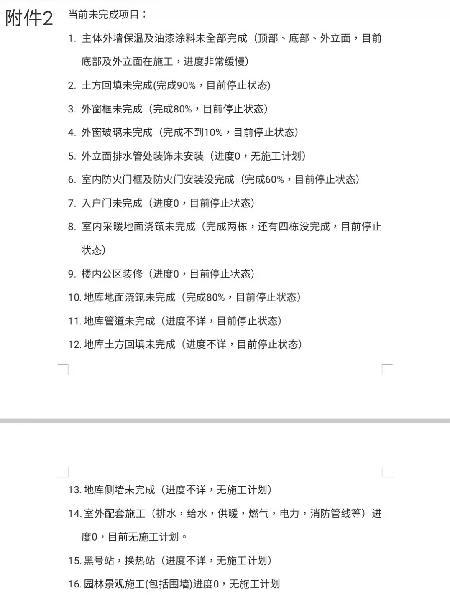

经查,您反映情况部分属实。东蒲洼街道工作人员第一时间联系居民,并与地产企业负责人沟通核实,负责人表示室内防火门门框安装完成95%,地库地面浇筑基本完成(除热交换站地面),室内采暖地面全部完成,外窗主框安装基本完成,24号楼外窗玻璃安装完成30%,其余楼座玻璃加工中(未到货)。外墙剩余涂料喷涂完成4栋,剩余2栋。街道与社区将持续关注,督促加快施工进度。

感谢您对我们工作的关心和支持,祝您身体健康,工作顺利。

武清区东蒲洼街道办事处

2022年12月5日

尊敬的网友:

您好,留言收悉。关于您反映的问题答复如下:

针对您反映的问题,经住建委调查核实,主体结构及外檐和地库土方施工已完成,目前正进行门窗安装 ,后期将进行配套及景观施工,计划2023年6月30日交房。

感谢您对我们工作的关心和支持,祝您身体健康,工作顺利。



武清区住房和建设委员会

2022年12月5日

安装津云客户端在线留言

我有问题

问题处理情况查询

请输入查询码:
忘记查询码?
请输入验证码:
看不清?
查询结果后请及时进行满意度评价

各政府部门网民留言办理情况

各区政府网民留言办理情况

关于北方网 | 广告服务 | 诚聘英才 | 联系我们 | 网站律师 | 设为首页 | 关于小狼 | 违法和不良信息举报电话:022-23602087 | 举报邮箱:jubao@staff.enorth.cn | 举报平台

Copyright (C) 2000-2026 Enorth.com.cn, Tianjin ENORTH NETNEWS Co.,LTD.All rights reserved
本网站由天津北方网版权所有
