标题:武清经纬二期住房无日期延期,现在几乎没人施工了

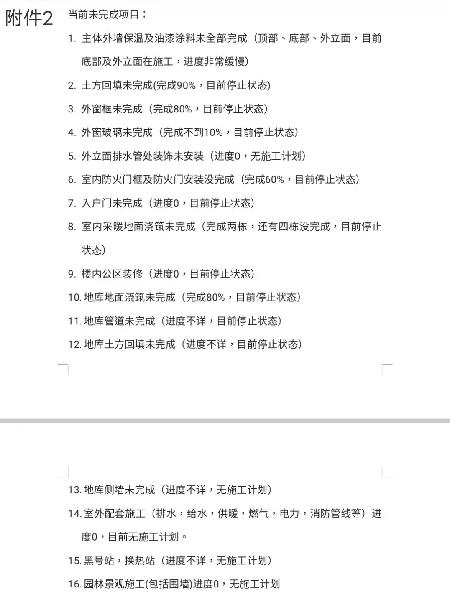

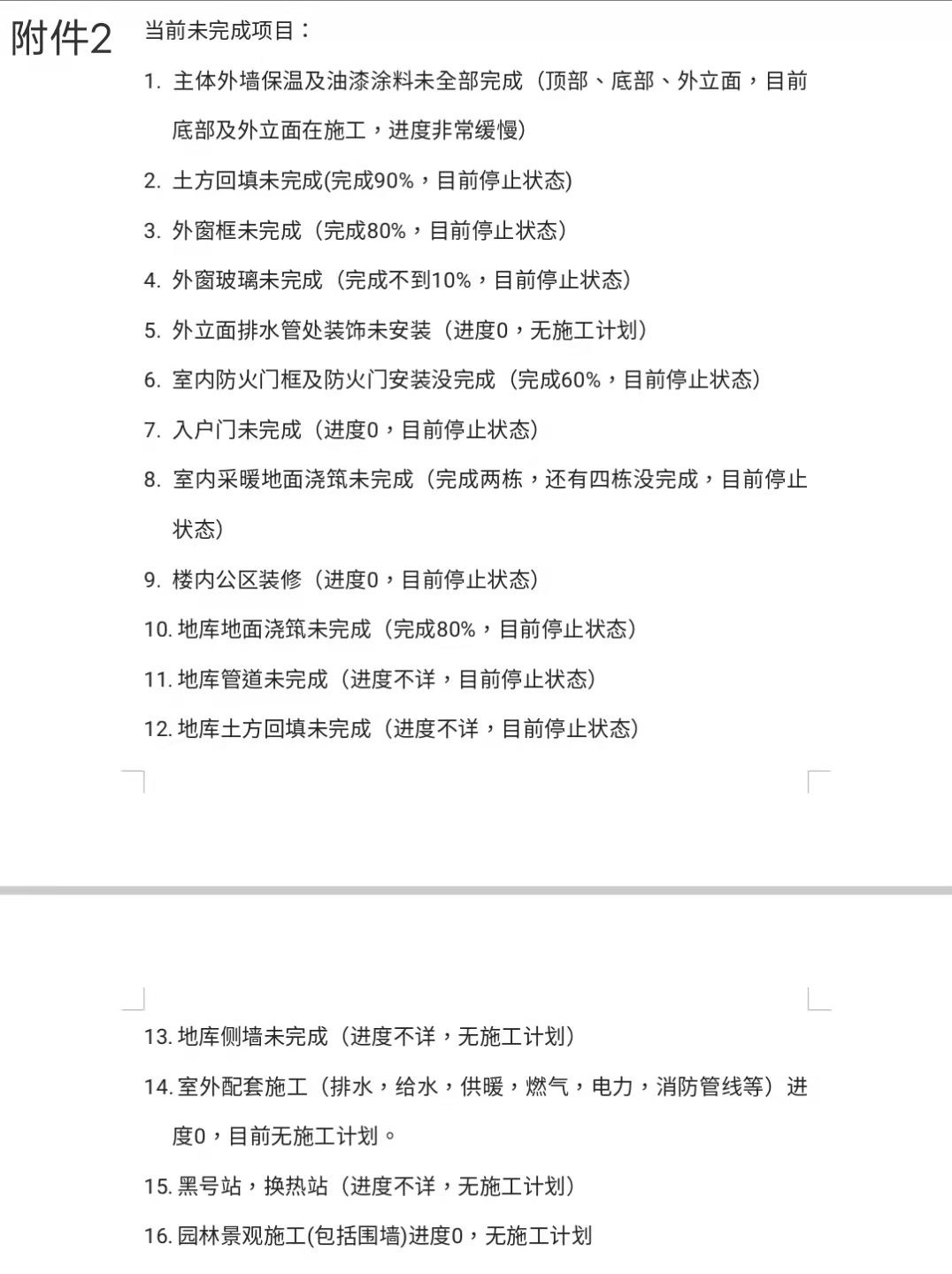

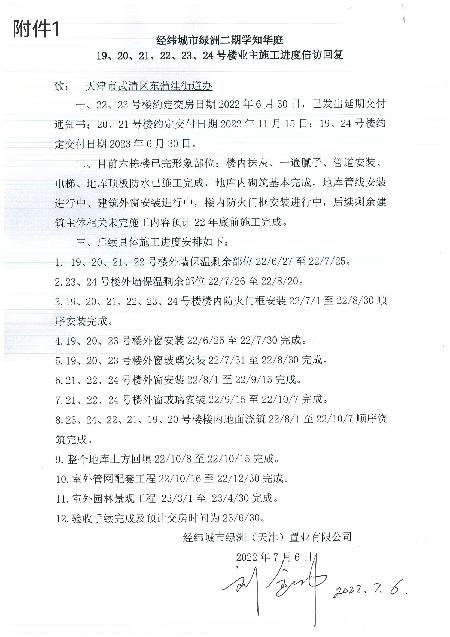

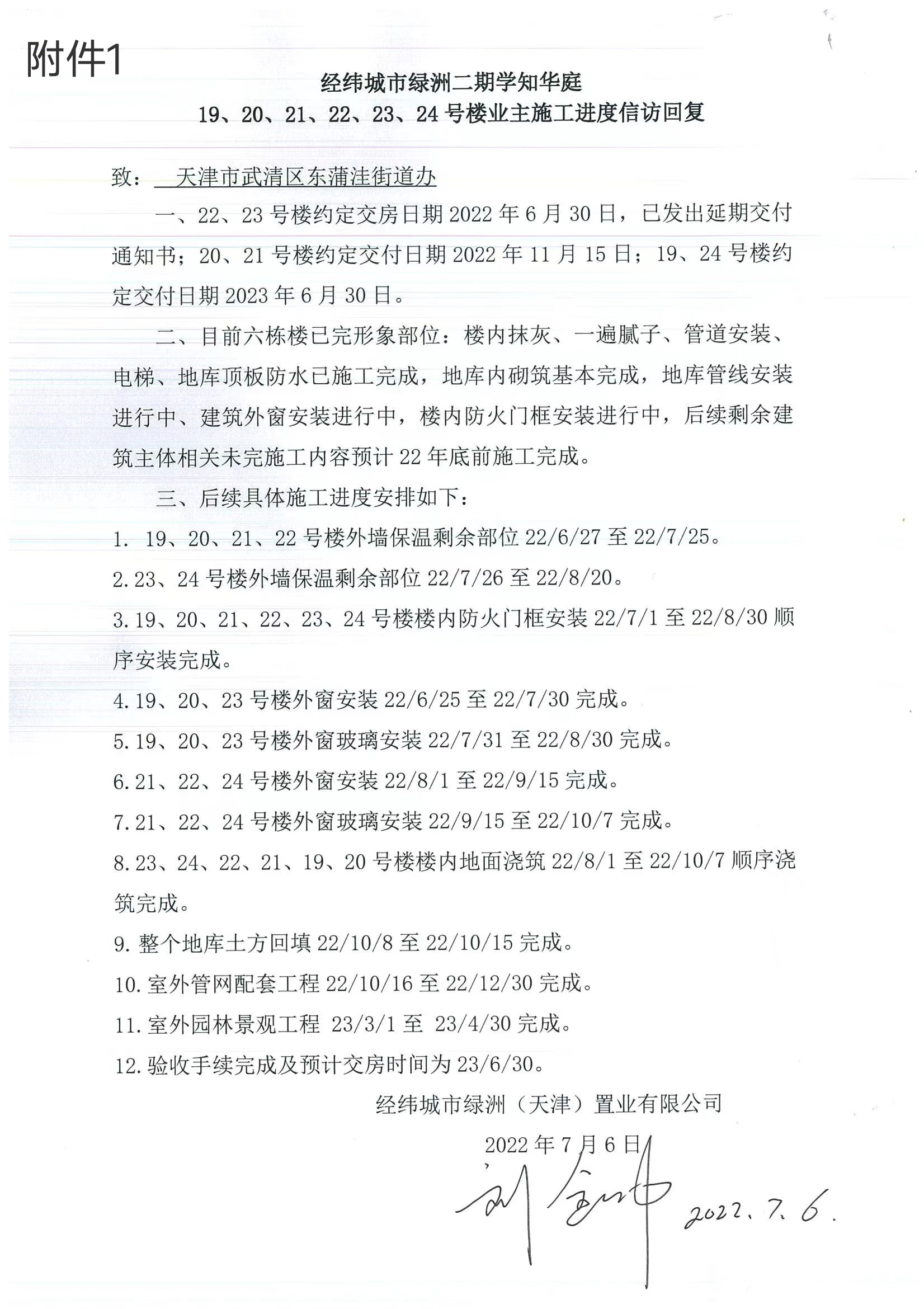

学知华庭19-24号楼延期交房后,按照开发商2022年7月6日给出的施工计划(附件1),截止当前,未完成施工项目应该只剩余:1.管网配套工程,2.园林景观工程3.验收手续。但是实际工程进度却和附件1相差甚远,没有完成任何工程节点(附件2)。对此请监管部门调查并答复以下内容:
1.开发商一直称没资金(19-24号楼共708户,已售500户左右,已售资金约6亿元左右),请问开发商是否资金链断裂,是否存在挪用监管资金事实。
2.我们业主去工地实际查看,只看到三两个人在零散施工,开发商是否已事实停工。
3.因各项工程节点延后,开发商是否有具体施工计划以满足2023年6月30日交房。
4.政府监管部门是否可以实行相关保障措施,督促开发商加大投入施工人员,监督各项工程施工节点能够准时完成。
各项工程节点业主已实地查看并摄录留存,请确认事实后书面回复,谢谢!
