发表人:郑** 提问时间:2022-11-23

标题:经纬二期学知华庭19-24号楼延期,无人施工,疑监管资金被挪用

学知华庭19-24号楼延期交房后,按照开发商2022年7月6日给出的施工计划(附件1),截止当前,未完成施工项目应该只剩余:1.管网配套工程,2.园林景观工程3.验收手续。但是实际工程进度却和附件1相差甚远,没有完成任何工程节点(附件2)。对此请监管部门调查并答复以下内容:

1.开发商一直称没资金(19-24号楼共708户,已售500户左右,已售资金约6亿元左右),请问开发商是否资金链断裂,是否存在挪用监管资金事实。

2.我们业主去工地实际查看,只看到三两个人在零散施工,开发商是否已事实停工。

3.因各项工程节点延后,开发商是否有具体施工计划以满足2023年6月30日交房。

4.政府监管部门是否可以实行相关保障措施,督促开发商加大投入施工人员,监督各项工程施工节点能够准时完成。

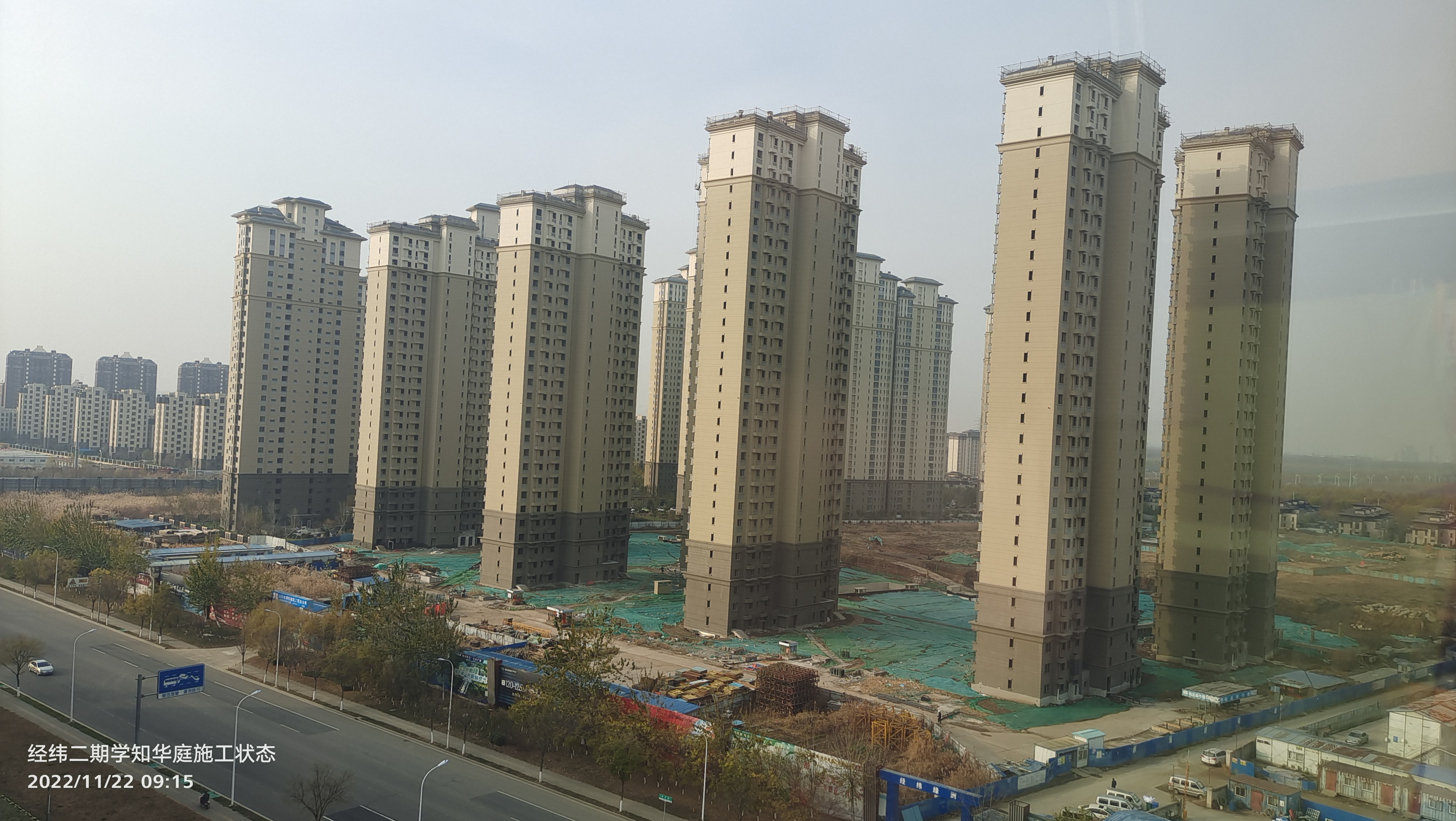

各项工程节点业主已实地查看并摄录留存,请确认事实后书面回复,谢谢!

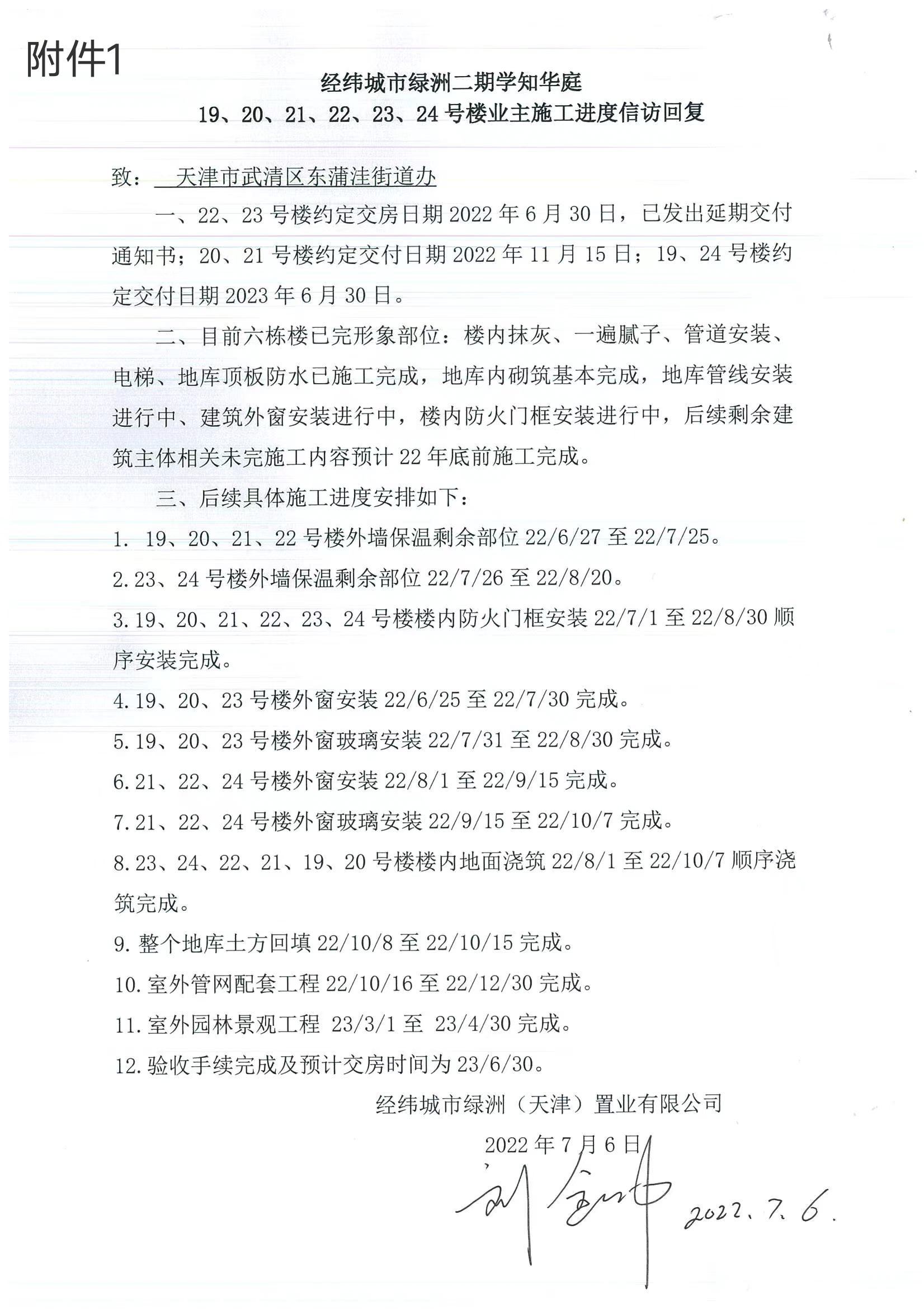

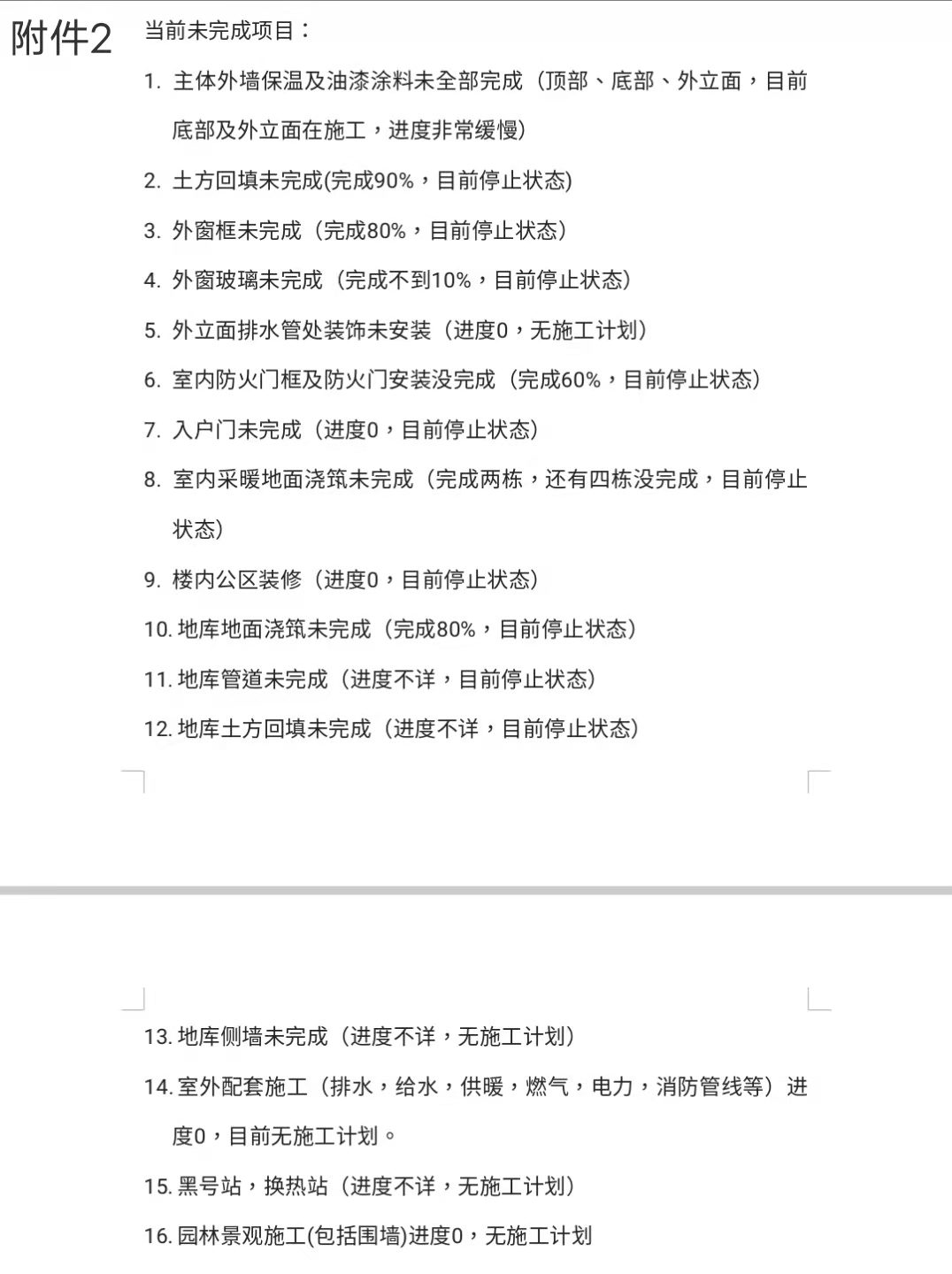

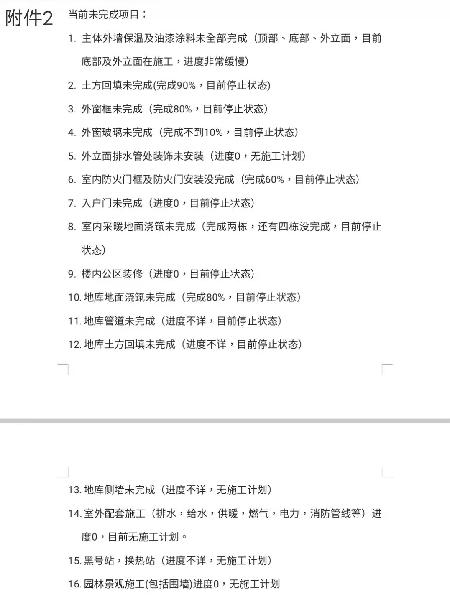

附件:

反 馈

回复部门:武清区 回复时间:2022-12-02 是否超时:否

尊敬的网友:

您好,留言收悉。关于您反映的问题答复如下:

经查,您反映情况部分属实。东蒲洼街道工作人员第一时间联系居民,并与地产企业负责人沟通核实,负责人表示:室内防火门门框安装完成,室内采暖地面全部完成,地库地面浇筑完成。24号楼外窗玻璃安装完成70%,19号楼安装完成30%,剩余正在安装(另20#楼也开始安装)。剩余3栋楼已安排玻璃加工中。外网雨污水部分材料已进场,燃气已准备进场施工。街道与社区将持续关注,督促加快施工进度。

感谢您对我们工作的关心和支持,祝您身体健康,工作顺利。

武清区东蒲洼街道办事处

2022年12月2日

尊敬的网友:

您好,留言收悉。关于您反映的问题答复如下:

针对您反映的问题,经住建委调查核实,主体结构及外檐和地库土方施工已完成,目前正进行门窗安装 ,后期将进行配套及景观施工,计划2023年6月30日交房。

感谢您对我们工作的关心和支持,祝您身体健康,工作顺利。



武清区住房和建设委员会

2022年12月2日

安装津云客户端在线留言

我有问题

问题处理情况查询

请输入查询码:
忘记查询码?
请输入验证码:
看不清?
查询结果后请及时进行满意度评价

各政府部门网民留言办理情况

各区政府网民留言办理情况

关于北方网 | 广告服务 | 诚聘英才 | 联系我们 | 网站律师 | 设为首页 | 关于小狼 | 违法和不良信息举报电话:022-23602087 | 举报邮箱:jubao@staff.enorth.cn | 举报平台

Copyright (C) 2000-2026 Enorth.com.cn, Tianjin ENORTH NETNEWS Co.,LTD.All rights reserved
本网站由天津北方网版权所有
