尊敬的网友:
您好,留言收悉。关于您反映的问题答复如下:

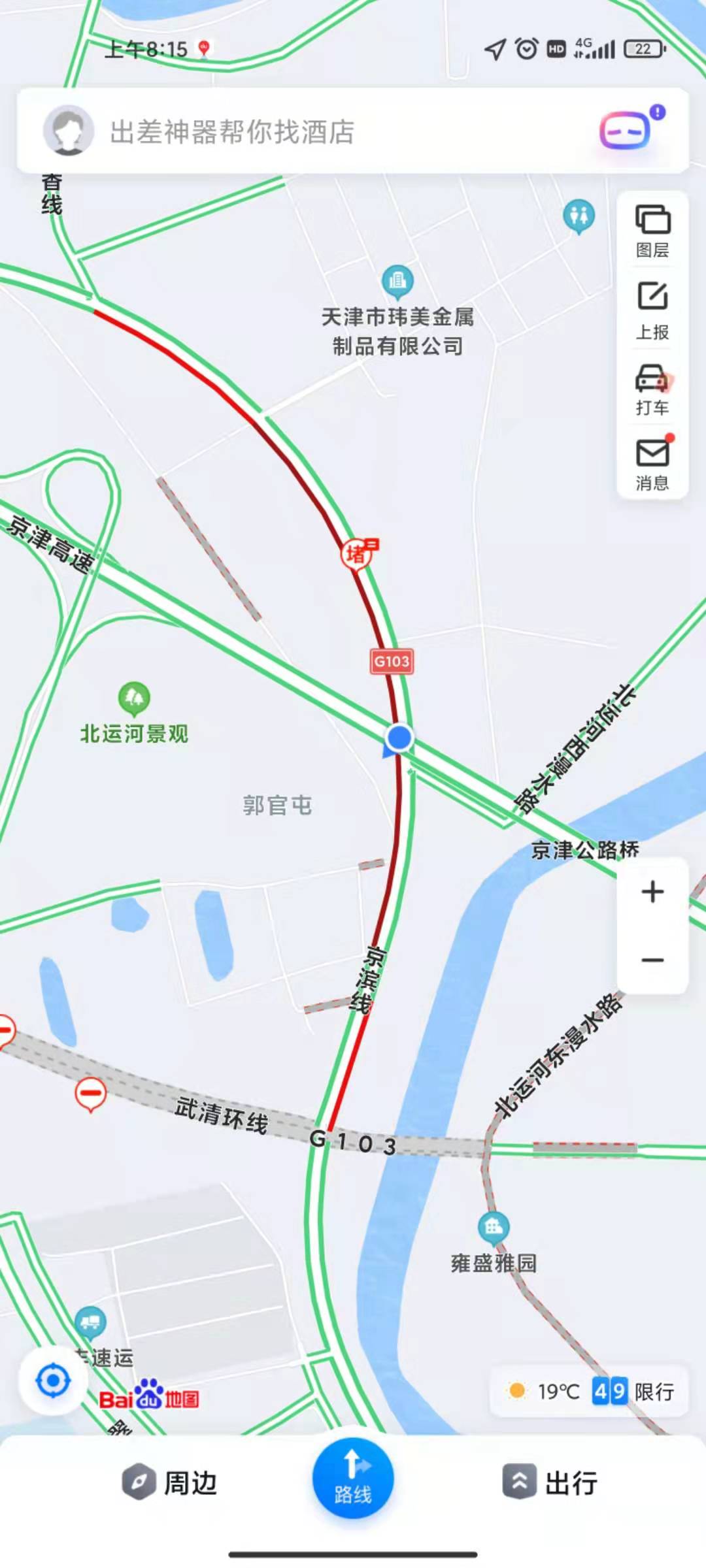

按照路网规划要求,我局进行武清城区东环线升级改造工程,为更好地服务周边企业、居民的交通出行,缓解武清城区的交通压力,助力区域经济持续健康发展,我局积极对接相关单位,采取及时优化施工方案,分段落通行的方式,为周边居民提供良好的交通出行环境。具体情况如下:针对武清区北部修路堵车一事,嘉河道北(K2+550)—杨六公路(K11+201.259)段,长8.65公里,已交工验收并开放交通;杨六公路-杨崔公路北京排污河桥及桥头引路段,长3.766公里,已完成交工检测,具备通车条件,结合交管部门该段落信号灯及电子警察等配套设施升级进展情况,预计8月31日开放交通;杨崔公路—京津公路,长3.08公里,计划2021年11月16日完工验收,具备通车条件,根据交管部门该段落信号灯及电子警察等配套设施升级进展情况,预计12月31日开放交通。因桥梁改建施工,武清城区东环路、漫水路(尖嘴窝村社活动门-筐儿港村社活动门)封闭断交,在此期间行人及车辆可绕行崔杨公路、京津公路、八孔闸路、武香线、碱东支路、南东路、翠亨路、旺源道等道路,京津公路西侧半幅封围施工时,翠亨路与环线交口的东口封闭,在此期间行人及车辆请绕行南东路、旺源道等道路。
针对武清城区大东线道路封闭断交施工。我单位项目部在交叉路口均按照要求设置了联合公告牌,并在封闭路口处设置可打开的境内车辆进出的小门,配备专人负责值守,确保进出居民和境内车辆通行。由于武清城区大东线道路采用封闭断交的方式实施,该道路封闭期自2021年5月26日至2021年9月26日止,在此期间机动车可绕行克黄线、京滨线、宝武线、杨崔路、武香线、南东线、崔廊线、唐廊线、旗良路、大东线、杨六公路、武宁公路、杨北公路、漫水路、北蔡村路、杨小路、碱东支路机动车请绕行克黄线、杨崔路、大东路、宝武路、崔霍路、旗良路等道路,敬请市民耐心等待。
市民反映的廊良路大车通行问题,该路为干线公路,为连接河北廊坊和武清的主要运输通道,不能对大型车辆进行限行。请市民给予理解。至于廊良路局部道路损坏问题,我单位将加强日常养护管理,及时维修处置破损路面。
