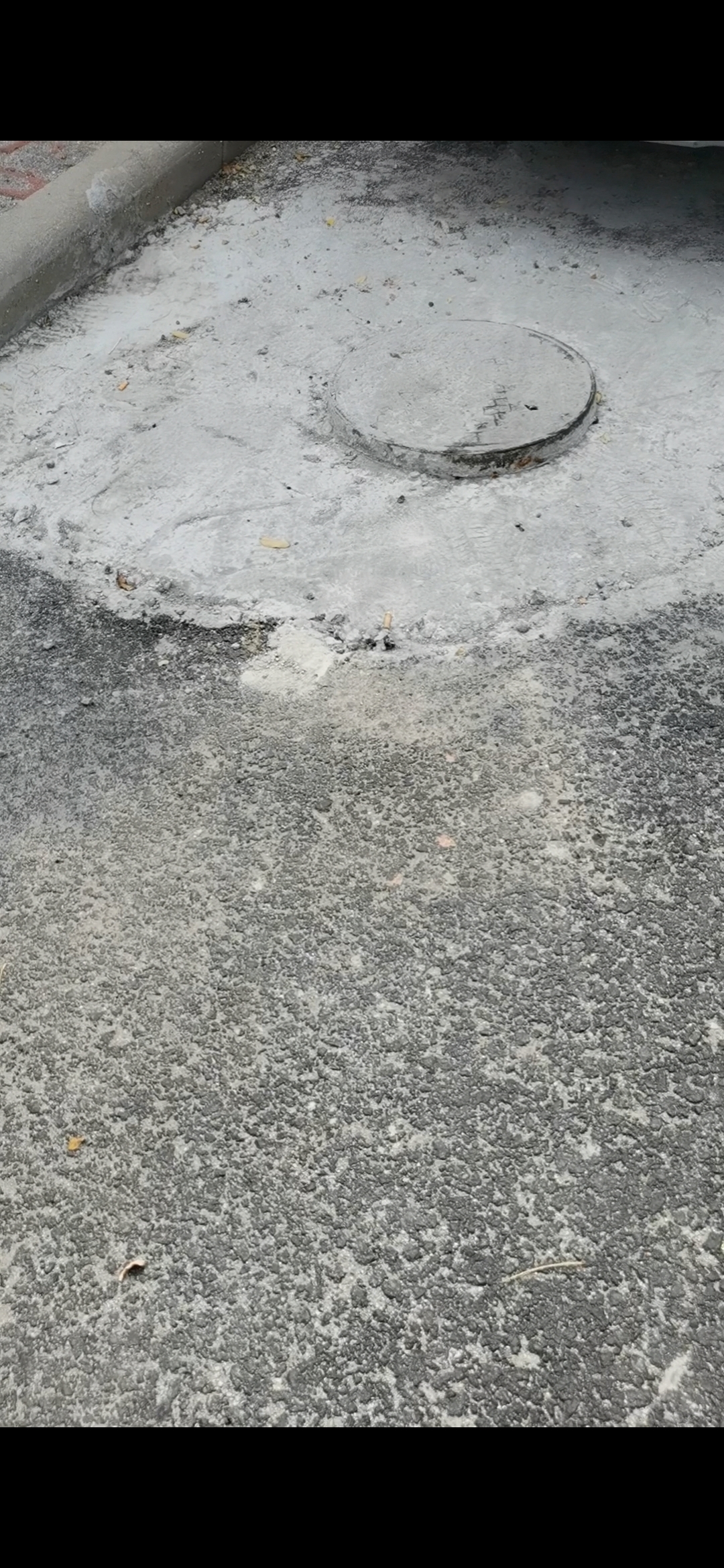

从5月底就开始修停工将近一个月,然后突击性的修了半面,然后又开始修另半面一直到今天。我就想问问修完了吗?如果修完了比没修之前路况还差。国家有没有标准,井盖比路高?由于安全问题我拍的只是路边,主路上有更多的问题,开车需要躲井盖走,现在天天下雨,水排不出去怎么办?请领导实地考察一下。地点是从丁字沽一号路与本溪路交口开始到千里堤花鸟鱼虫市场这一段。望迅速加以整治,给老百姓一个安全的出行环境。拜托了!
丁**同志: 您好,留言收悉,我们已将您提出的问题转交相关单位,将按时向您反馈结果。 此复 天津市住房和城乡建设委员会 2021年8月5日
丁**同志:
您好,留言收悉,我们已将您提出的问题转交相关单位,将按时向您反馈结果。
此复
天津市住房和城乡建设委员会
2021年8月5日
丁**同志: 您好,留言收悉,就您咨询的相关问题,我委工作人员已电话向您做了回复。在反映的问题中提出丁字沽一号路施工缓慢,无人施工的问题,情况是丁字沽一号路自2021年5月25日开始施工,分阶段进行地下管线刨验、车行道铣刨、基层检验、基层修补及养护、底面层摊铺、临时标线施工。施工以中央护栏为界,先北侧、后南侧分幅进行。待车行道基层主体全部完工并自检合格后,向质检支队申报验收合格后方可进行下部工序施工。丁字沽一号路施工期间正值高考、中考及重大节日庆祝活动。且施工期间正值天津进入汛期,降雨量较大,期间停工近20天,因此施工期相对较长。 在反映的问题中提出井盖比路面高,存在积水等问题。是因为此路段尚未施工完毕,还需再摊铺一层细粒式沥青混凝土面层。目前根据丁字沽一号路现场实际情况,预计八月二十日可完成此路段施工。后期施工中我们会加强管理,提升施工速度,将施工对周边居民的不利影响降到最低。 此复
您好,留言收悉,就您咨询的相关问题,我委工作人员已电话向您做了回复。在反映的问题中提出丁字沽一号路施工缓慢,无人施工的问题,情况是丁字沽一号路自2021年5月25日开始施工,分阶段进行地下管线刨验、车行道铣刨、基层检验、基层修补及养护、底面层摊铺、临时标线施工。施工以中央护栏为界,先北侧、后南侧分幅进行。待车行道基层主体全部完工并自检合格后,向质检支队申报验收合格后方可进行下部工序施工。丁字沽一号路施工期间正值高考、中考及重大节日庆祝活动。且施工期间正值天津进入汛期,降雨量较大,期间停工近20天,因此施工期相对较长。
在反映的问题中提出井盖比路面高,存在积水等问题。是因为此路段尚未施工完毕,还需再摊铺一层细粒式沥青混凝土面层。目前根据丁字沽一号路现场实际情况,预计八月二十日可完成此路段施工。后期施工中我们会加强管理,提升施工速度,将施工对周边居民的不利影响降到最低。
市住房城乡建设委
2021年8月12日
