问 题

发表人:王** 提问时间:2020-08-20

标题:经纬延期一年仍不交房,还拿政府当说辞

市长大大您好!经纬二期延期快一年了,仍不交房,我们多次上访无果,经纬还在拿政府当说辞:雾霾,疫情,高考!本是2019年11就应该交房,怎么能拿2020年来说事呢?!2019年三月底四月初还有农民工拉横幅花圈问他们要工程款,这是把朴实的农民工逼成什么样了才做出这种举动!房子一直在卖,而且销售的不错,这些钱他们到底是挪去哪里了?欺诈农民工欺骗老百姓!!!请市长大人从严处理,不能让他们在继续抹黑社会!坑害老百姓!还老百姓一个公道!这这里我代表我们所有业主谢谢您!因为这房子耽误了好多孩子上学的大事!婚嫁的大事!不能安心工作生活,天天担心用血汗钱买来的房子打水漂了……(图片中提供的承诺没有一个兑现的)

附件:

反 馈

回复部门:武清区 回复时间:2020-08-26 是否超时:否

尊敬的网友:

您好,留言收悉。关于您反映的问题答复如下:

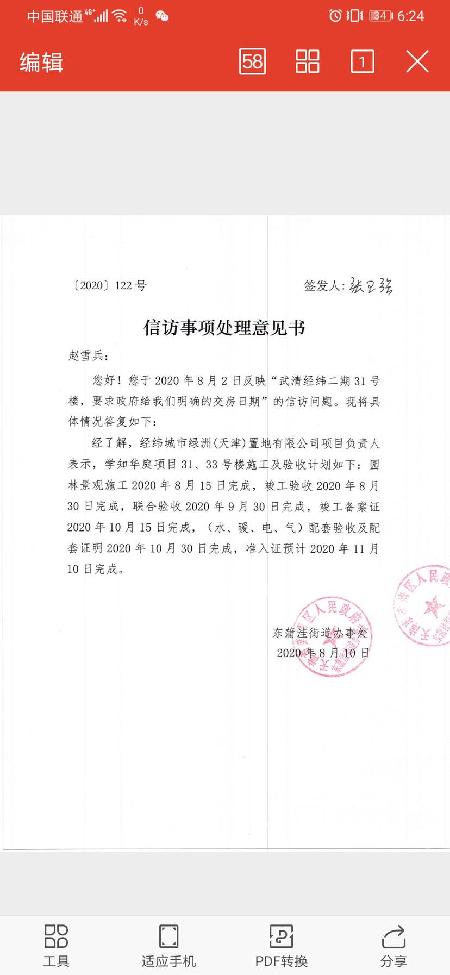

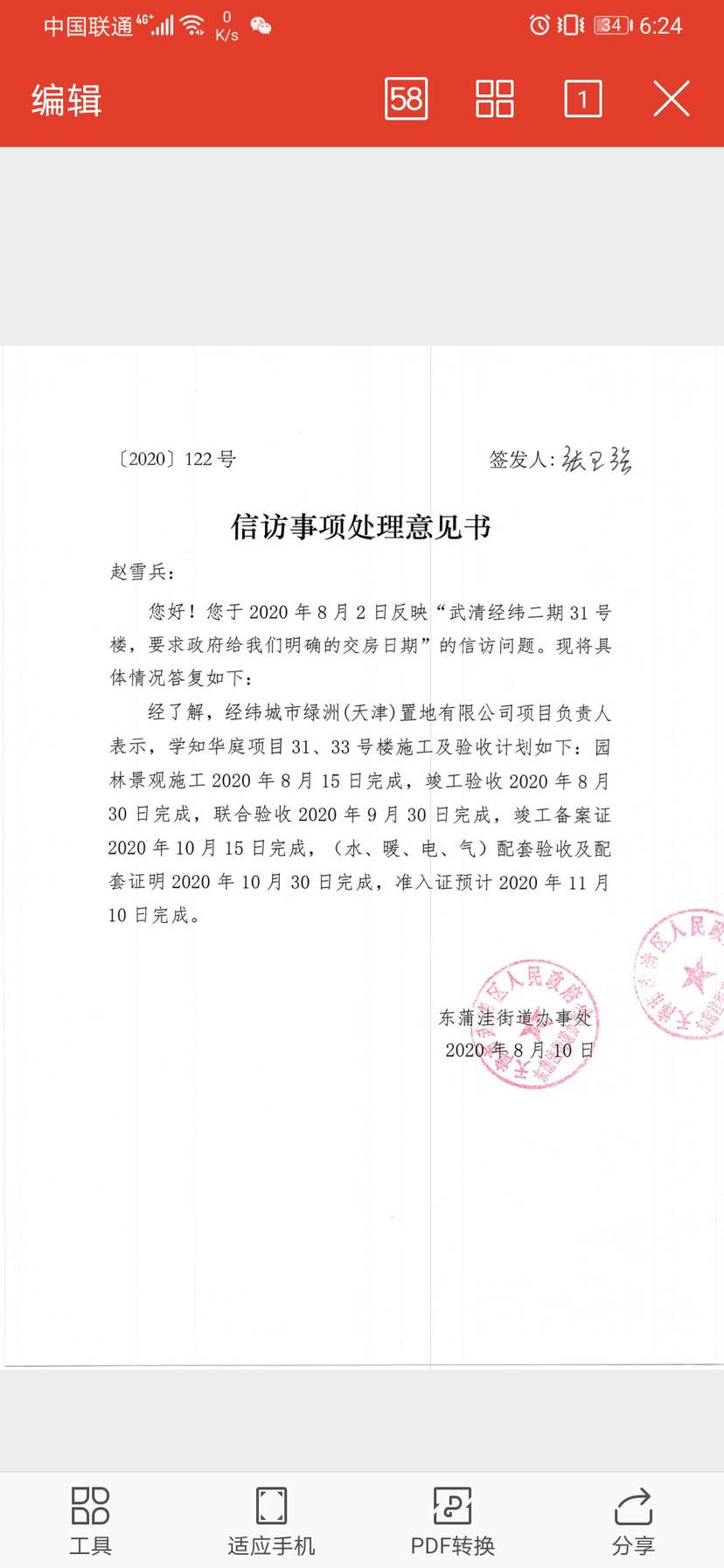

经查,您反映情况部分属实。接到您反映的问题后,立即责成经纬二期地产公司进行了认真调查处理。现将计划及保障措施公布如下:

一、学知华庭31、33#楼施工及验收计划

1、园林景观施工2020.8.15完成;

2、竣工验收2020.8.30完成;

3、联合验收2020.9.30完成;

4、竣工备案证2020.10.15完成;

5、(水、暖、电、气)配套验收及配套证明2020.10.30完成;

6、准入证预计2020.11.10完成。

二、保障措施

1、加大投入具有同类工程施工经验的技术人员和施工队伍。保证施工人员的素质和数量,确保按照进度要求安排施工。

2、定期召开现场碰头会,随时解决施工现场出现的交叉施工问题,影响施工进度的各种因素消除在萌芽中。

3、协调设计单位、监理单位、总包单位及政府相关部门关系,相互支持,保证设备,图纸及相关验收工作顺利进行。

以上是经纬地产公司确保顺利交付的保障措施,力争按照拟定交付时间完成工作。

感谢您对我们工作的关心和支持,祝您身体健康,工作顺利。



武清区东蒲洼街道办事处

2020年8月26日

安装津云客户端在线留言

我有问题

问题处理情况查询

请输入查询码:
忘记查询码?
请输入验证码:
看不清?
查询结果后请及时进行满意度评价

各政府部门网民留言办理情况

各区政府网民留言办理情况

关于北方网 | 广告服务 | 诚聘英才 | 联系我们 | 网站律师 | 设为首页 | 关于小狼 | 违法和不良信息举报电话:022-23602087 | 举报邮箱:jubao@staff.enorth.cn | 举报平台

Copyright (C) 2000-2026 Enorth.com.cn, Tianjin ENORTH NETNEWS Co.,LTD.All rights reserved
本网站由天津北方网版权所有
