领导: 下朱庄亿利华彩城三期延期交房长达半年。开发商解释是政府相关部门要求停工。请问政府相关部门停止施工的原因是什么?为了什么导致开发商延期交房半年之久。作为国家一份子,为了防止环境污染等等问题,绝对支持政府的要求。可是对于急于落户、孩子上学、甚至已经卖了房产做好置换准备的老百姓们如何应对。
领导:
下朱庄亿利华彩城三期延期交房长达半年。开发商解释是政府相关部门要求停工。请问政府相关部门停止施工的原因是什么?为了什么导致开发商延期交房半年之久。作为国家一份子,为了防止环境污染等等问题,绝对支持政府的要求。可是对于急于落户、孩子上学、甚至已经卖了房产做好置换准备的老百姓们如何应对。

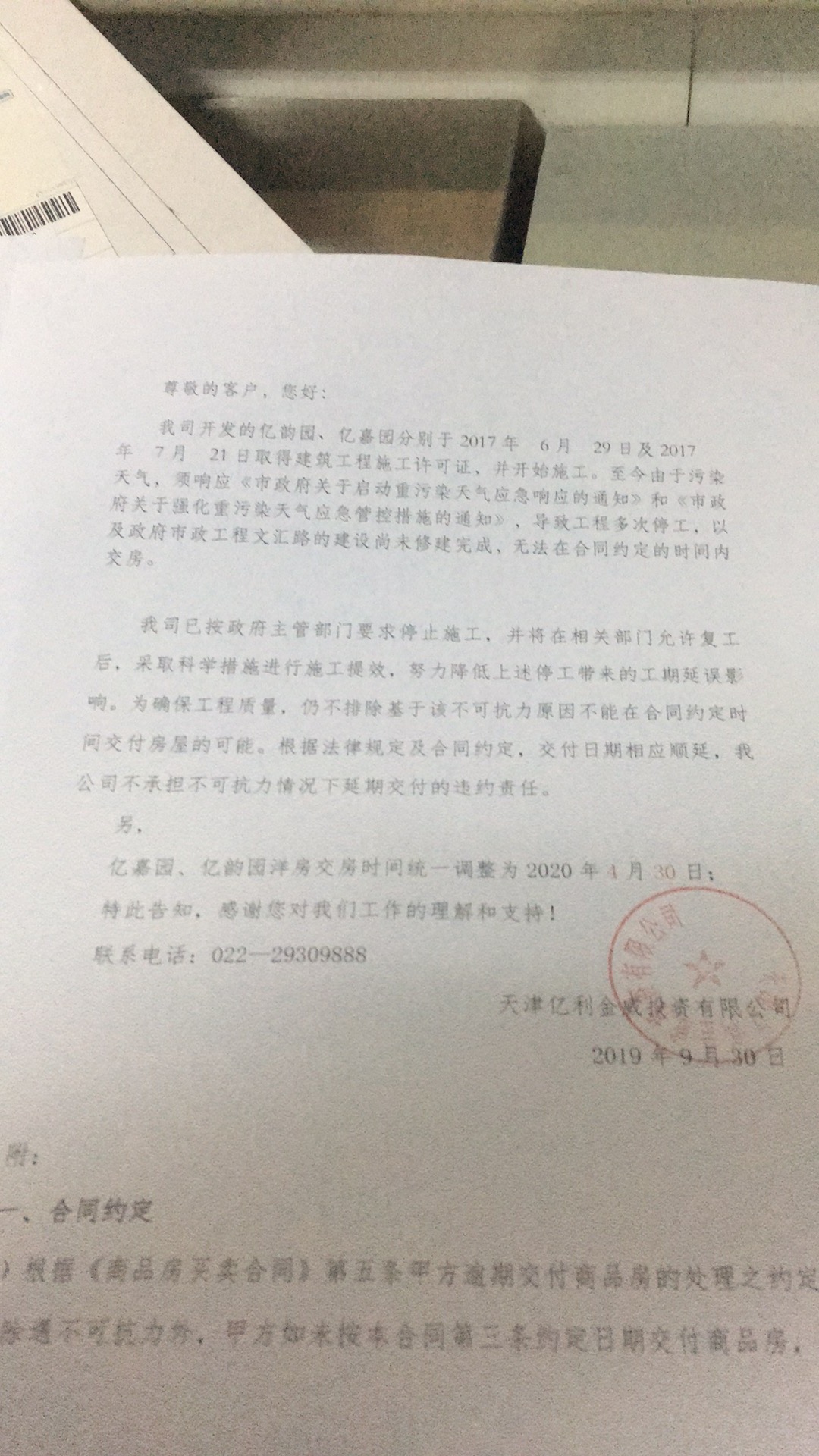

尊敬的网友: 您好,留言收悉。关于您反映的问题答复如下: 经核查,在开发商施工期间,确因《天津市2017—2018年秋冬季大气污染综合治理攻坚行动方案(约166天)》及重大赛事(会议)期间(需要依据项目施工期间具体核实确定),有政府指令性停工,但上述停工能否成为延期交房的免责条件,应依据双方签订天津市商品房买卖合同中的相关条款执行。给您带来不便,请您谅解谢谢!
尊敬的网友:
您好,留言收悉。关于您反映的问题答复如下:
经核查,在开发商施工期间,确因《天津市2017—2018年秋冬季大气污染综合治理攻坚行动方案(约166天)》及重大赛事(会议)期间(需要依据项目施工期间具体核实确定),有政府指令性停工,但上述停工能否成为延期交房的免责条件,应依据双方签订天津市商品房买卖合同中的相关条款执行。给您带来不便,请您谅解谢谢!
武清区下朱庄街道办事处
2019年10月17日
